Temps de séchage ragréage : durées selon épaisseur

Artisan testant le séchage d'un ragréage fraîchement coulé sur un sol en rénovation

Sommaire

Chargement du sommaire…

Calculez votre temps de séchage de ragréage

Estimez le délai avant pose de revêtement selon l’épaisseur et l’hygrométrie de votre chantier.

mm
%
Délai avant pose de revêtement

Temps de lecture estimé : 9 minutes

Points clés à retenir

  • 1 à 3 mm : 24-48h praticable, 7 jours avant revêtement
  • 8 à 20 mm : jusqu’à 28 jours de séchage à cœur
  • Hygrométrie idéale entre 45 et 65% pour un séchage optimal
  • Le test au carbure reste la méthode de mesure la plus fiable
  • Un déshumidificateur peut réduire le séchage de 30 à 50%

Qu’est-ce que le ragréage et pourquoi son temps de séchage compte

Sur le terrain, j’ai appris que le temps de sechage ragréage est souvent le paramètre le plus sous-estimé d’un chantier de sol. J’ai vu des clients poser leur parquet deux jours après le coulage, persuadés que la surface sèche suffisait. Résultat : gonflement, décollement, et il a fallu tout reprendre.

Le ragréage n’est pas un simple enduit. C’est un mortier autonivelant qui corrige les irrégularités d’un sol avant la pose d’un revêtement. Il comble les creux, rattrape les niveaux et offre une surface plane pour le carrelage, le parquet ou la résine.

Définition technique et fonctions principales du ragréage

Concrètement, voici ce que je fais : je coule un mortier fluide à base de ciment ou de résine synthétique, qui se répartit tout seul sous l’effet de la gravité. Il durcit en quelques heures mais met bien plus longtemps à sécher à cœur, c’est-à-dire dans toute son épaisseur.

Sa fonction première est de rattraper les défauts de planéité : un ancien carrelage bosselé, une chape irrégulière, ou des différences de niveau entre deux pièces. Sans ce travail préparatoire, aucun revêtement ne tiendra correctement dans la durée.

Différence entre ragréage et chape (fonctions et finitions)

La chape est un mortier plus épais, coulé pour créer le support structurel du sol, souvent avec un système de chauffage intégré. Le ragréage, lui, intervient en finition, sur une chape déjà existante, pour lisser la surface avant pose.

Pas besoin d’être pro pour ça : si votre sol présente des trous de moins de 2 cm, un ragréage suffit. Au-delà, une chape traditionnelle devient nécessaire, car le ragréage n’est pas conçu pour absorber de grosses épaisseurs sans risque de fissuration.

Impact du séchage sur la pose du revêtement (carrelage, parquet, peinture)

C’est le genre de détail qui change tout : chaque revêtement a ses propres exigences en matière d’humidité résiduelle. Le carrelage tolère un peu plus d’humidité que le parquet collé, très sensible aux variations dimensionnelles.

Poser trop tôt, c’est prendre le risque de voir l’humidité remonter à travers la colle ou le revêtement. J’ai fait l’erreur une fois, pas deux : un parquet posé sur un ragréage encore humide a gondolé en trois semaines, obligeant à tout déposer.

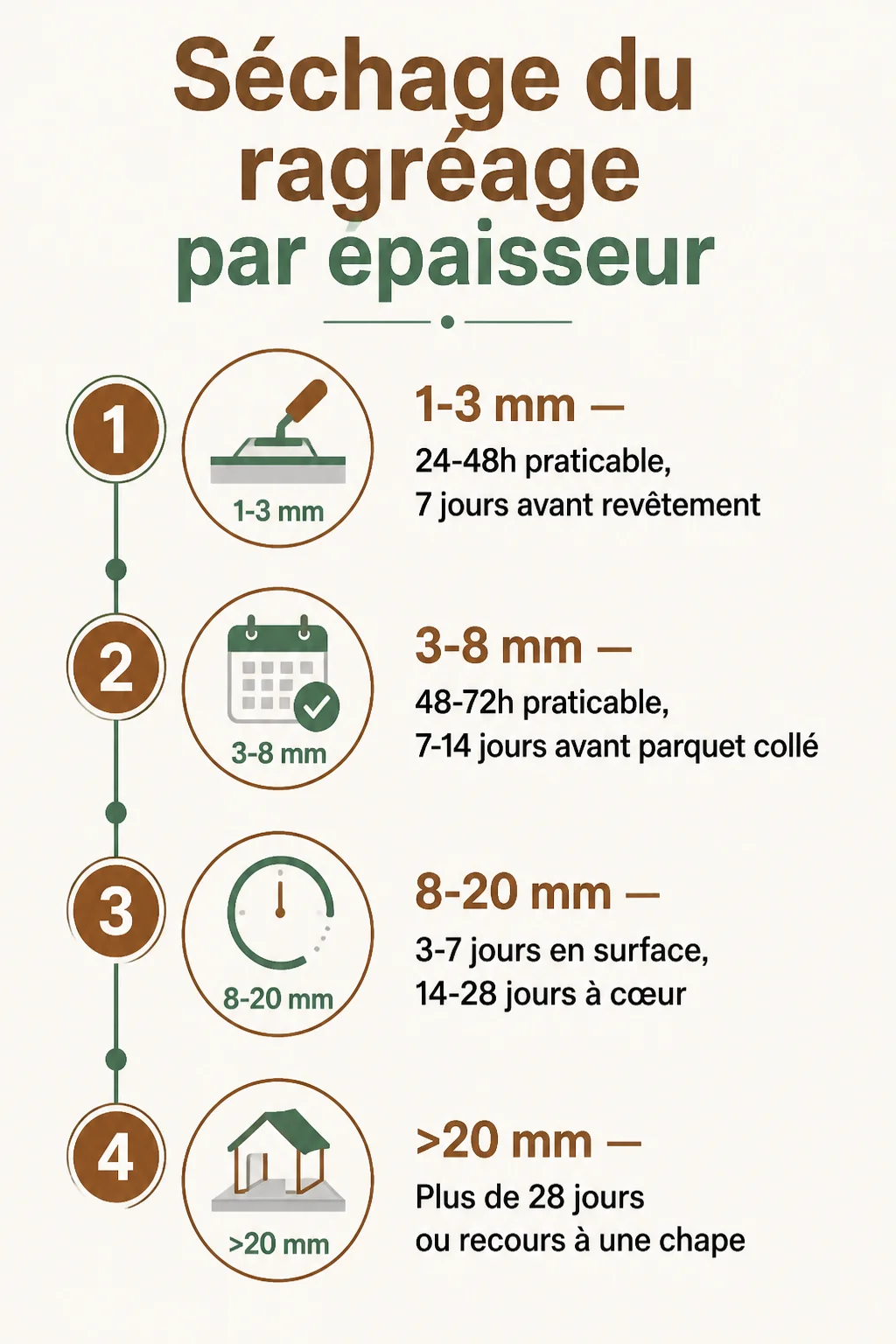

Séchage du ragréage par épaisseur : 1. 1-3 mm, 2. 3-8 mm, 3. 8-20 mm, 4. >20 mm » class= »wp-image-480″/></figure>



<h2 class=Facteurs qui influencent le temps de séchage

Le temps de séchage n’est jamais une valeur fixe. Il dépend de plusieurs paramètres qui se combinent, parfois de façon surprenante pour qui n’a jamais suivi un chantier de A à Z.

Épaisseur appliquée (mm) et phénomène d’évaporation

Plus la couche est épaisse, plus l’eau contenue dans le mortier met de temps à s’évaporer vers la surface. L’évaporation se fait du haut vers le bas, donc le cœur d’un ragréage épais reste humide bien après que la surface paraît sèche au toucher.

C’est l’erreur classique : juger le séchage à la surface, alors que l’essentiel de l’humidité est piégé plus profondément. Je vous montre exactement comment je procède plus bas, avec des seuils par épaisseur.

Température ambiante et ventilation

Une température comprise entre 10 et 25 °C favorise une évaporation régulière. En dessous de 10°C, le séchage ralentit fortement, parfois de moitié. Une pièce mal ventilée retient l’humidité ambiante et prolonge le processus.

J’ouvre systématiquement les fenêtres ou je fais tourner un ventilateur sur mes chantiers, sans excès pour éviter un séchage trop rapide en surface qui provoquerait des fissures.

Humidité résiduelle du support et hygrométrie

L’hygrométrie idéale se situe entre 45 et 65% d’humidité relative. Un support déjà gorgé d’eau, comme une dalle béton récente non stabilisée, ralentira considérablement le séchage du ragréage posé dessus.

Avant de couler, je vérifie toujours l’état du support. Une chape trop jeune ou un sol qui remonte de l’humidité par capillarité compromet tout le calendrier de séchage, quelle que soit la qualité du produit utilisé.

Type de produit (base ciment vs base synthétique)

Les produits à base de résine synthétique sèchent généralement plus vite que les mortiers ciment traditionnels, mais coûtent plus cher. Le ciment reste le choix le plus courant pour les grandes surfaces, notamment pour des raisons de budget.

Chaque fabricant indique ses propres délais sur la fiche technique. Mapecem ou Weber donnent par exemple 24 à 48 heures pour une surface praticable sur une couche fine, mais ces chiffres varient d’un produit à l’autre.

Temps de séchage optimaux selon épaisseur (tableau pratique)

Voici le tableau que je garde toujours en tête sur mes chantiers, et que je conseille d’imprimer avant de démarrer les travaux.

ÉpaisseurPraticableAvant revêtement
1–3 mm24–48 h7 jours
3–8 mm48–72 h7–14 jours
8–20 mm3–7 jours (surface)14–28 jours (à cœur)
>20 mmNon recommandé>28 jours ou chape

1–3 mm : temps moyen et seuils de pose

Pour une fine couche de finition, comptez 24 à 48 heures avant de marcher dessus normalement. Avant de poser un revêtement sensible comme le parquet, mieux vaut patienter une bonne semaine, même si la fiche technique du fabricant annonce parfois moins.

3–8 mm : temps moyen et seuils de pose

C’est l’épaisseur la plus fréquente sur mes chantiers de rénovation. Il faut 48 à 72 heures pour marcher dessus, mais je recommande d’attendre 7 à 14 jours avant un parquet collé, conformément aux préconisations des fabricants.

8–20 mm : temps moyen et seuils de pose

Ça prend deux heures et ça dure dix ans, à condition de respecter les délais : ici, le séchage de surface prend 3 à 7 jours, mais le séchage à cœur peut demander 14 à 28 jours selon la ventilation et la température de la pièce.

Au-delà de 20 mm : alternatives et recommandations

Sur le terrain, j’ai appris que passer une telle épaisseur en ragréage classique est rarement une bonne idée. Le séchage dépasse souvent 28 jours et le risque de fissuration augmente. Je recommande plutôt une chape traditionnelle coulée en une ou plusieurs couches maîtrisées.

Mesurer l’humidité et valider la pose du revêtement

Attendre le nombre de jours indiqué sur la fiche technique ne suffit pas toujours. Les conditions réelles de chantier varient trop pour s’y fier aveuglément.

Méthodes de mesure (carottage, sondes, test au carbure)

Le test au carbure reste la méthode la plus fiable et la plus exigée sur les chantiers professionnels : il donne un pourcentage d’humidité en 24 heures, à partir d’un prélèvement de matière. Les sondes électroniques donnent une lecture immédiate, mais moins précise en profondeur.

Le carottage permet de vérifier l’humidité à différentes profondeurs, utile sur les épaisseurs importantes où la surface peut tromper.

Valeurs cibles pour différents revêtements (parquet, carrelage, résine)

Pour un parquet collé, on vise généralement moins de 2% CM. Le parquet flottant est encore plus exigeant, avec un seuil souvent fixé sous 1,5 à 2% selon le fabricant. Le carrelage tolère davantage d’humidité résiduelle, mais reste sensible sur les grands formats.

Interpréter les résultats et marge de sécurité

En cas de doute sur une mesure, mieux vaut attendre 48 heures de plus que de poser trop tôt. Le coût d’une reprise dépasse largement celui de la patience.

Je garde toujours une marge de sécurité par rapport à la valeur cible du fabricant. Une pièce mal ventilée ou une saison humide peuvent fausser une mesure prise trop vite après le coulage.

Astuces pour accélérer et contrôler le séchage

Sur certains chantiers, le délai presse. Voici ce que je fais concrètement pour réduire le temps d’attente sans compromettre la solidité du sol.

Préparations et conditions environnementales optimales

  • Maintenir la pièce entre 18 et 20°C
  • Ventiler sans créer de courant d’air direct sur le ragréage frais
  • Éviter de couler en période de forte humidité extérieure

Produits additifs et solutions techniques (chauffage, déshumidificateur)

Un déshumidificateur professionnel peut réduire le temps de séchage de 30 à 50% selon les conditions initiales du chantier. C’est la solution que j’utilise quand un client a un délai serré avant emménagement.

Le chauffage contrôlé, maintenu autour de 18-20°C, accélère aussi le processus sans provoquer de craquelures, à condition de monter en température progressivement plutôt que brutalement.

Erreurs à éviter qui retardent le séchage

Certains additifs accélérateurs réduisent la durée de séchage de 20 à 40%, mais modifient les propriétés mécaniques du mortier. Je les réserve à des cas ponctuels, après vérification de la fiche technique, jamais en solution systématique.

Cas pratiques et diagnostics (problèmes courants)

Voici les situations que je rencontre le plus souvent sur mes chantiers de rénovation, avec les solutions qui fonctionnent réellement.

Ragréage qui craquelle : causes et remèdes

Si votre ragréage craquelle, la cause est presque toujours un séchage trop rapide en surface, souvent lié à un chauffage trop fort ou un courant d’air direct. La solution consiste à poncer légèrement les fissures superficielles puis à appliquer une fine couche de reprise.

Zones qui restent humides : diagnostics et solutions

Si une zone reste humide alors que le reste du sol est sec, vérifiez d’abord une éventuelle remontée capillaire du support. Un test au carbure localisé permet de confirmer le diagnostic avant toute pose de revêtement dans cette zone précise.

Quand refaire un ragréage vs réparer localement

Pas besoin d’être pro pour ça non plus : une petite fissure isolée se répare localement avec un mortier de reprise. En revanche, des craquelures étendues sur toute la surface signalent souvent un problème de dosage ou de séchage initial, et justifient de tout reprendre.

Choix produit et recommandations professionnelles

Pour visualiser le geste et les bonnes pratiques de coulage, cette vidéo de Robert Longechal détaille pas à pas la réalisation d’un ragréage sur sol béton.

Quand préférer un ragréage ciment vs autonivelant synthétique

Le ragréage ciment reste mon choix par défaut pour les grandes surfaces et les budgets serrés. Le coût indicatif tourne autour de 10 à 25 € par m², pose incluse selon la surface et l’épaisseur. La résine synthétique, plus chère, se justifie surtout sur des délais très courts.

Labels, fiches techniques et mentions à vérifier (temps d’évaporation, classe)

Avant d’acheter, je vérifie toujours la fiche technique du produit : temps d’évaporation annoncé, classe de résistance, épaisseur maximale applicable en une seule couche. Ces mentions varient beaucoup d’un fabricant à l’autre, malgré des promesses commerciales similaires.

Checklist avant réception des travaux

  • Vérifier l’humidité résiduelle par test au carbure ou sonde
  • Respecter le délai minimum indiqué pour l’épaisseur coulée
  • Contrôler l’absence de fissures ou zones sonnant creux
  • Confirmer la compatibilité du taux d’humidité avec le revêtement prévu

Dans mon expérience, cette checklist évite l’immense majorité des litiges de fin de chantier. Le temps de sechage ragréage n’est jamais du temps perdu : c’est l’assurance que le revêtement posé dessus tiendra dans la durée.
